交付节点已经确定,底座图纸已经审过,电控方案还在调整。采购问能不能先订长周期件,生产问能不能先做底座,研发担心后续接口一改,前面做的又得返工。
非标设备的项目,很难总等到整套设计结束才开始采购和制造。真正需要管住的是:哪些范围已经确认,确认到什么程度,下游现在可以做哪一步。

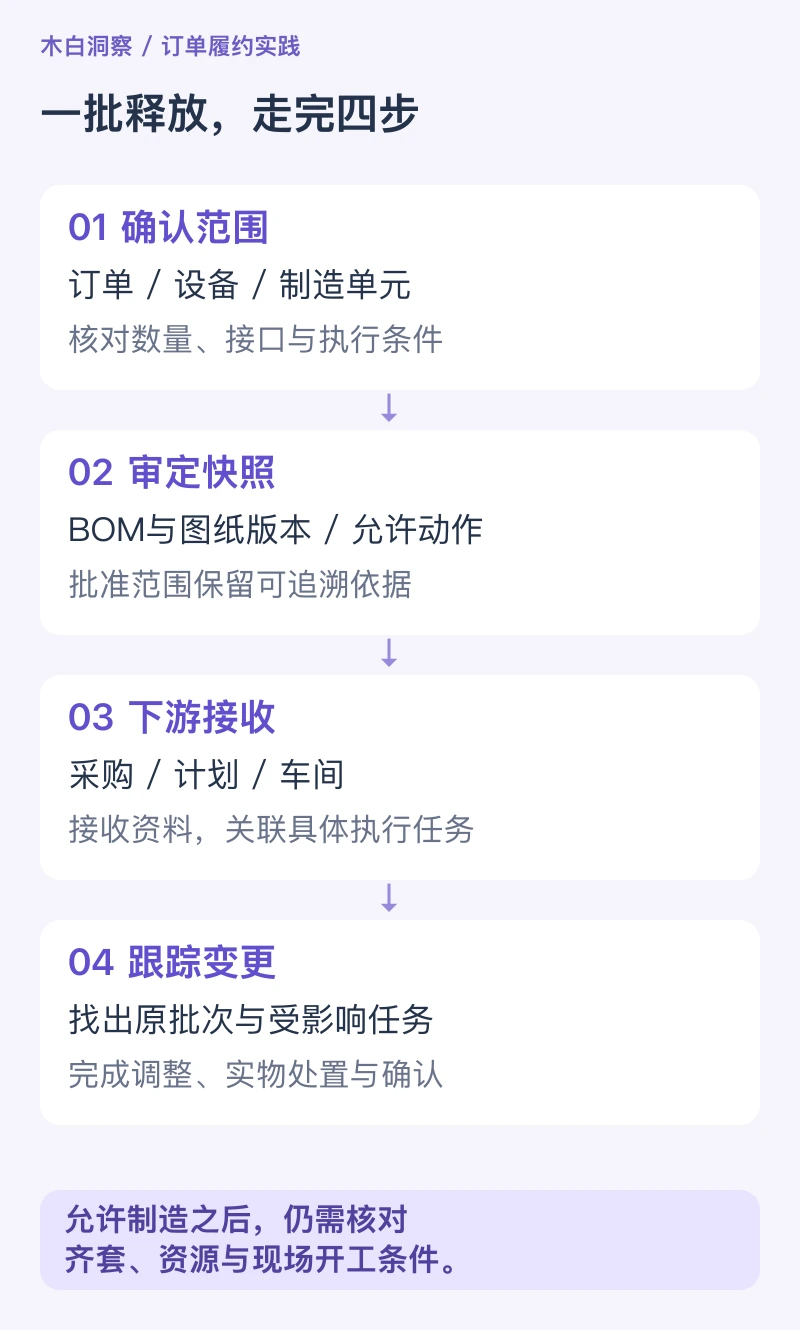

在木白,我们主张按制造单元或明确的释放清单分批放行。每一批都要说清范围、版本、允许动作和接收责任,再接到具体订单的采购与制造任务。 这样,已确认的部分可以往前走,未确认的接口和需求也有清楚的边界。

一批释放的,应该是一项能执行的工作
BOM是物料清单。把一份BOM拆成几个文件发出去,并不等于完成了分批释放。下游需要知道,这批数据对应哪张订单、哪台设备、哪个制造单元,以及它支持的采购或生产动作。
我们建议从能够独立评审的范围开始,比如底座制造、上料模组、输送单元,或者一组规格已经确认的长周期外购件。范围大小取决于接口稳定性和执行条件,不必规定成固定的物料行数。
判断能不能先放,可以先问三个问题:本批规格与数量是否已确认?与未完成部分的安装、电气、载荷等接口是否已核对?下游是否具备执行这一步需要的图纸、工艺与检验要求?
只确认了外形,承载条件还没有定,底座就不能因为“图纸基本画完了”而安排制造。某个长周期件如果型号、选型参数和连接条件已经确认,可以先评审采购;如果这些条件仍在变化,就应先询价或预留交期,并明确可撤回条件,不能直接当成确定采购需求。
同一批数据,要写清允许下游做什么
“已释放”这三个字太宽。供应商报价、正式下单、加工投料和现场装配,所需的确认条件不同。
我们建议在释放清单上直接写动作:允许询价、允许采购下单,还是允许制造。若同批数据要同时用于采购和制造,就分别列明各自条件、批准人与接收人,避免一处批准被扩大理解。
- 用于询价: 说明参数范围、待确认项和报价用途,接收方据此评估价格与周期。
- 用于采购: 明确物料、规格、数量、版本、需要日期及适用设备,并完成相应审批。
- 用于制造: 同时核对可执行图纸、工艺、检验要求、相关接口,以及本次允许开展的作业范围。
释放回答“这部分需求允许往下做什么”;齐套和开工评审回答“现在是否具备执行条件”。 一批BOM允许制造,也还要检查用料、人员、设备和现场条件,再安排开工。

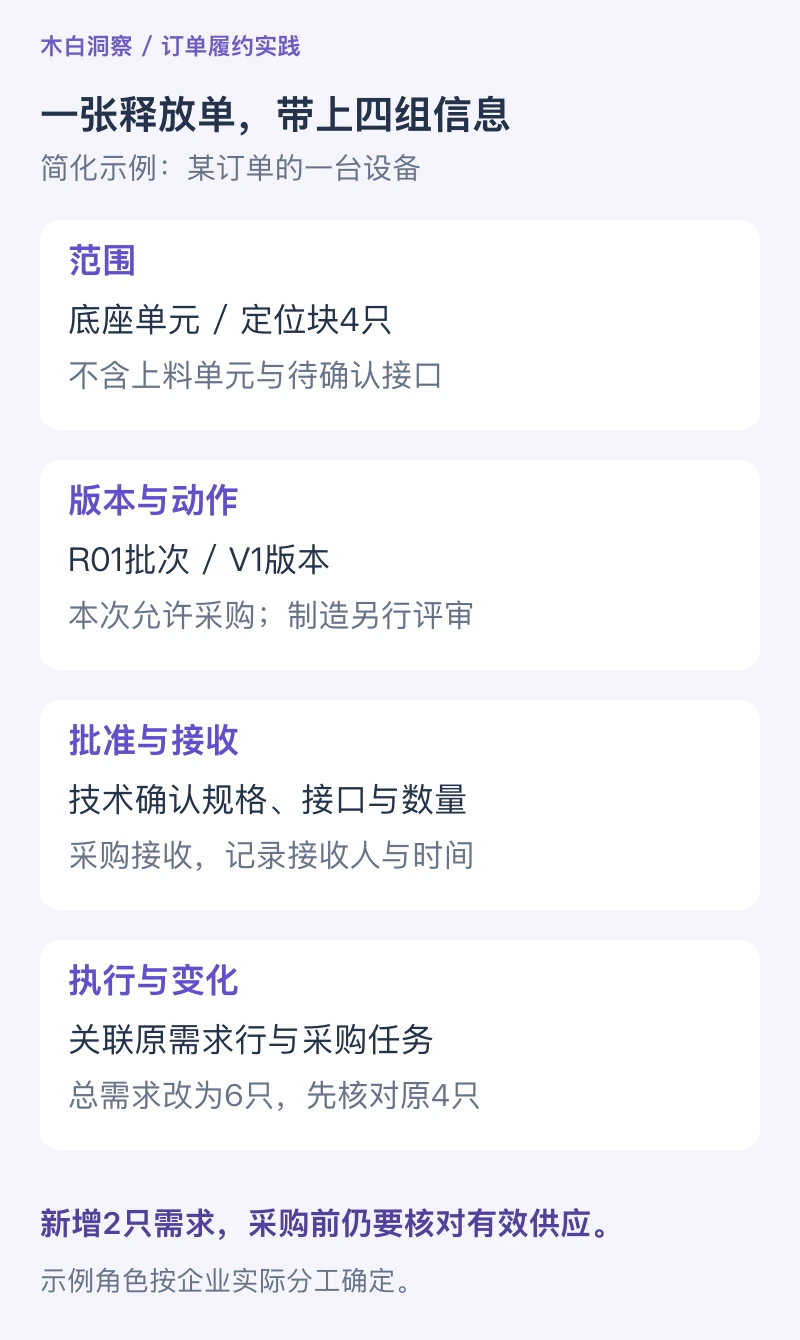

一张释放单,把版本和责任带到下游
释放时,我们建议保留一份可追溯的快照:当时批准了哪些行、哪些数量,关联哪些图纸和版本,允许哪些动作。工作中的BOM可以继续完善;已释放快照要能够还原当时的执行依据。
一张释放单至少包含以下信息:
- 适用范围: 订单、设备或序列范围、制造单元、本批包含与排除的内容。
- 数据依据: 释放批次号、BOM版本、图纸版本、需求行标识、数量与单位。
- 动作与时间: 允许询价、采购或制造,需要日期,以及仍待确认的接口或限制。
- 批准与接收: 谁批准这项动作,采购、计划或车间由谁接收,何时完成接收。
- 执行关联: 已转成哪些采购申请、采购单或制造任务,有哪些接收异常尚未处理。
研发或技术负责人确认设计范围与接口;工艺和质量人员确认制造所需依据;采购、计划、车间分别接收自己负责的执行任务。企业可以按组织分工合并角色,但这些判断需要有明确承担者。
下游接收不能只留一个“已读”。接收人要能确认:这一批适用于我的任务,资料能打开,版本对得上,需要日期能承接。发现物料编码、图纸或交期有问题,应退回具体问题,保留处理记录。

后一批来了,先分清新增需求与已有需求
举个简化例子:一张订单交付一台设备,底座单元需要4只定位块。第一批R01按V1版本释放了这4只,已形成采购需求。后来第二批R02释放上料单元,整机BOM里仍然带着底座的4只定位块。
这时,底座需求仍然是4只。第二批包含整机数据,并不意味着要把已经释放的底座再采购一次。核对时要保留订单、设备、需求行与释放记录之间的对应关系,不能只靠物料编码判断是不是同一项需求。
接着,设计把这张设备需求行的定位块总量从4只改为6只。这里新增的是2只需求。新增需求转为采购前,还要核对原有采购、收货、库存分配和其他有效供应;不能把6只作为一张全新的需求直接追加下单。
如果改的是型号或图纸版本,就不能只比较数量。需要先判断原采购能否修改、已到货能否继续使用、在制件是否需要处置,再决定新增或调整哪些任务。我们建议把“新范围的首次释放”与“已释放范围的变更”分开记录,两条记录都能追溯到相应需求和执行单据。
已释放的内容变化,要追到执行结果
新BOM发出去以后,原来的采购单、在制件和现场作业不会凭空变成新版本。变更评审应先找出受影响的设备、需求行和任务,再按执行状态决定下一步。
- 尚未下单: 调整待办需求,核对旧需求是否已撤回,避免新旧需求同时有效。
- 已下单未到货: 采购确认供应商能否更改,记录交期、数量和费用影响,并取得接收结果。
- 已到货或已领料: 核对实物版本、质量状态、占用与去向,明确继续使用、退换或其他处置决定。
- 已经在制: 由技术、工艺、质量和生产共同确认作业是否继续、是否返工,以及对应的执行要求。
变更记录最终要落到实际结果:受影响的采购任务是否调整,现场是否切换到批准版本,旧料与在制件如何处理,谁确认完成。只有这样,后续放行才不会与前一批的执行相互冲突。
在木白,把释放接到具体订单的执行
木白装备云的项目制造支持将已确认的BOM分批向下游释放,让采购和生产能够承接已经确认的部分。我们围绕订单、设备和制造单元组织研发与制造协同,关心每次设计输出怎样进入本单的用料、任务与变更。
上面这套释放规则,是我们建议企业一并建立的管理方法。落地时,可以先选一台在制设备,把一个制造单元从范围确认、批次放行,一直核对到采购与现场接收,再带一次已释放范围的变更走完执行处置。清单是否够用、责任是否清楚,在这段实际业务里最容易看出来。
我们看分批释放有没有做好,会看三个结果:下游知道本次可以做什么,同一需求不会重复进入执行,变更能够找到已经发生的动作并得到处理。
三个常见问题
BOM还没全部完成,可以先采购吗? 可以先评审已经确认的范围。采购所需的型号、数量、接口、版本和需要日期都明确,并完成批准后,再形成正式需求;仍待选型的内容可以先做询价与交期沟通。
每个物料都要走一套释放流程吗? 不必把审批状态堆到每一行。可以按制造单元或释放清单组织批准,同时保留行级范围、数量和版本,保证重复需求与变更能查清楚。
已经释放的BOM还能改吗? 可以继续完善,但已释放范围的修改要关联原批次,通过变更评审处理下游影响。保留旧快照和执行记录,才知道当时按什么做、这次需要改哪里。
从一张清楚的释放单开始,把确认范围、允许动作和下游接收放到同一条业务记录上,边设计边采购、边生产才有可执行的依据。
可以一键领取相关案例包 / 方法说明 / 白皮书。
更多洞察
文章图纸改了没通知我!——变更断链,是毁掉订单的第一杀手
变更没通知到位,仓库发了错料,现场装错,整台设备返工——这不是某一家工厂的问题,而是装备制造行业的通病。不是你太容易犯错,而是你在用人扛流程、用微信群代替系统。变更能管好,才是真正能打仗的工厂。
